来源:中国核工业报 发布日期:2017-10-16

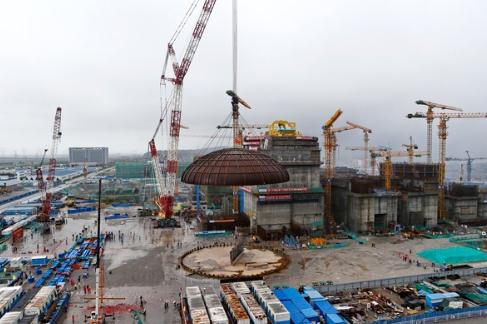

9月26号上午8时23分,中核集团田湾核电5号机组核岛穹顶一次性吊装成功,标志着田湾5号机组土建阶段主要任务圆满完成。这是一个硕果丰收的时刻,注定会刻印在5、6号机组全体参建人员的集体记忆里。
田湾核电5号机组于2015年12月27日开工建设。从5号机组浇灌第一罐混凝土(FCD)的那一天开始,为了顺利实现穹顶吊装这一关键节点,设计、采购、工程建设等各个部门持续战斗数百个日夜。回首走过的路,他们团结一心,默默燃烧着青春的热血,迸发创新的思想,汗水、艰辛、智慧渗透了工程建设的每一环节,全力以赴,终于迎来5号机组穹顶吊装这一辉煌时刻。
提前部署 严控工程安全质量
在追求进度目标的同时,工程建设者们始终把安全质量放在第一位。安全壳的施工质量是百年大计,是预防核岛辐射泄漏的重要屏障,在安全壳的建设过程中,业主方、总包方、监理方频频在现场检查指导,为了工程的安全质量可控付出了极大的心力。
穹顶吊装的重头戏在于吊装作业的执行,数百吨的吊物,谁也不敢掉以轻心。为做好穹顶吊装工作,各相关方提早开展穹顶吊装方案编制、审核、批准工作,从吊车工作准备、行走路线、吊点起始位置、起吊过程控制、安全管控措施及应急措施等多方面进行联控,同时对吊装期间的人员配备做了充分的准备,为实现安全、平稳、顺利的穹顶吊装做足了保障工作。
穹顶的顺利吊装离不开对安全的重视。江苏核电有限公司通过召开安全会议、贯彻安全质量管理要求、宣贯安全红黄线、设置专人监督管理等措施,让安全观念深入人心,并以严格的奖惩制度来规范安全行为。

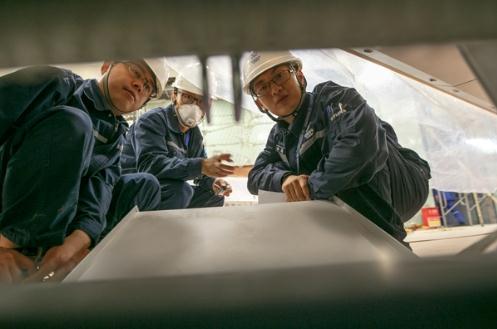

在田湾5号核岛发生过这样一件小事,内部结构主设备预埋件的一个螺栓在拧紧过程中发生了位置偏移和细微磨损,虽然也达到了力矩要求,但谨慎的工作负责人从设备安全运行的长远角度着想,要求立即更换并向施工方进行了细致说明,取得了现场工作人员的理解。在穹顶吊装筹备及开展过程中,大家不仅没有为了赶工期忽略安全质量管理要求,反而更加注重在优化进度、质量把控的过程中将安全管理要求细化到每一个施工环节。
持续推进 化解人因管理难题
虽然田湾已经拥有4个机组的穹顶吊装工作经验,施工方也在全国拥有足够的相关工作经验,但以江苏核电工程建设二处为主导的工程人仍然不敢掉以轻心,在建设团队的整体协调和沟通中尽力添加“润滑剂”,以促进大团队的融合。
2017年6月底,穹顶吊装小组正式成立。他们所采取的三天滚动计划、不定期组织穹顶吊装专项会议等多项举措,为实现目标努力扫清障碍。5号机组核岛20米楼板混凝土提前三级进度计划16天顺利浇筑,也是得益于穹顶吊装专项小组的优化安排。
由于核岛内部结构工程量大,结构复杂,堆芯设计物项多样,需要不同工种、不同部门交叉作业,在之前的核岛建设过程中,现场施工时常相互制约,施工难度不言而喻,导致工期时有滞后。为此,在5号核岛建设中,业主方统筹兼顾,协调参建各方优化施工计划,通过分析以往M310内部结构工期进展情况,结合目前施工现状进行目标细化,明确了8月15日前完成20m楼板施工的“小目标”,其间还必须完成8m、12m、16m三个尺寸的楼板以及复杂的堆芯结构。
面对如此紧张的工期,参建各方心往一块想、劲往一处使,以坚持一次把事情做好为原则,会同相关单位每天定期组织召开5号核岛内部结构施工专题会,对现场施工进展实施精细化管理。此外,他们还对堆芯所有构件进行三维建模,通过三维影像进行施工组织讨论,优化了堆芯施工逻辑,在实际施工中避免了关键线路上物项的冲突,有效推进了现场施工进度。
穹顶吊装需要完成很多筹备工作,环型起重机——“环吊”便为重中之重。作为核电厂主设备之一,环吊好比负责核岛安装的一只“大手”,有了这只大手,才能把压力容器、蒸发器、主泵等核岛设备安装就位,可以说环吊安装时间直接影响到穹顶吊装节点的时间。为确保这一目标如期实现,江苏核电制定了穹顶安装专项进度计划,归口处室与厂家无缝对接,按工作日倒排了日工作计划,从人、机、料、法、环、测向厂家提出预警,派驻人员进行现场监工。每周召开协调会,通过精细化进度计划管理,确保了环吊部件及时到场。
多方入手 确保吊装供电能力
从第一批穹顶通风管道入场查验到环吊梁顺利安装,工程建设者扎根在现场,在穹顶吊装专项进度计划这条主线上忙碌着。同时,另一群人正忙着从施工用电方面为穹顶吊装保驾护航。为保障施工用电正常供给,江苏核电工程建设二处组织总包方制定重大施工活动保电专项方案,多次演练,提高现场施工用电供电保障能力。
首先,提前做好现场10kV供电系统设备消缺工作。对扩建现场10kV供电网络输变电设备进行了全面的检查,结合检修停电,加强设备缺陷治理,深入排查消除各类安全隐患。经过全面的摸诊把脉,顺利修补了各类设备缺陷,保障了现场施工用电平稳运行。
其次,组织开展穹顶吊装现场施工用电检查工作。在施工承包商单位自身运行维护检查的基础上,组织水电维护项目部执行从10kV供电网络至施工用电设备的全覆盖无死角检查。检查施工承包商单位电工配置和资质情况,现场核实倒电操作方案等,确保供电正常。
再次,严格按照重大活动保电专项方案要求进行现场值班,穹顶吊装施工期间全过程值守,提高故障处理能力和响应速度及现场用电设备巡视检查频度。同时准备充足的人员、车辆、抢修工具和器具、备品备件、夜间应急照明设施等。建立现场值班人员及业主方、总包方等相关人员的通讯渠道,发现问题第一时间组织开展故障抢修,以便尽快恢复供电。
从FCD再到穹顶吊装,田湾人坚韧不拔、攻坚克难。这关键的一刻固然让人热血澎湃,但几百个日日夜夜中,现场无数弓着身子努力工作、汗流浃背依然坚守的身影亦让人难以忘怀。5号机组穹顶吊装节点的实现,令田湾在机组建设的大图上画下了浓墨重彩的一笔。(曹同欢 任会敏)
遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。
中国核电信息网拥有管理留言的一切权利。
您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。
中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。
如您对管理有意见请用 意见反馈 向网站管理员反映。
©2006-2028 中国核电信息网 版权所有   服务邮箱:chinahedian@163.com   电话:13263307125   QQ:526298284
