福清6号华龙一号示范工程迎来今年首个工程节点
来源: 中国核电信息网
发布日期:2016-03-01

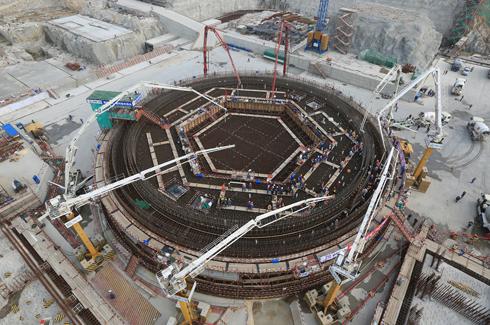

2月28日,“华龙一号”示范工程2016年度首个重大工程节点——福清核电6号机组反应堆厂房筏基B层混凝土浇筑工作正式开始,本次混凝土浇筑预计一次性浇筑方量将达到9147立方米、浇筑时间预计将持续60小时。本次浇筑完成意味着该机组反应堆厂房筏基施工完成,正式进入上部结构施工阶段。
6号机组反应堆厂房筏基B层浇筑前准备工作于2015年12月底开始,准备过程中克服了因春节期间人力资源短缺的不利局面,保证了现场施工不降效、不间断,整个准备过程中共绑扎钢筋约1687吨、安装预埋件700余块、支设模板约900平方米。
由于本次混凝土浇筑方量较大,为保障本次混凝土浇筑的顺利完成,福清核电联合现场各参建单位在施工前开展了详细的施工规划、浇筑演练和相应的应急准备工作,并安排人员全程参与本次混凝土施工的现场值班。
福清核电6号机组反应堆厂房筏基B层混凝土浇筑节点的实现是福清核电“华龙一号”示范工程2016年度建设的良好开端。截至目前福清核电“华龙一号”示范工程两台机组土建工作均有序推进。(文 曹钟引 韩智文 影 过东海)
