来源: 中国核电信息网 发布日期:2016-03-04

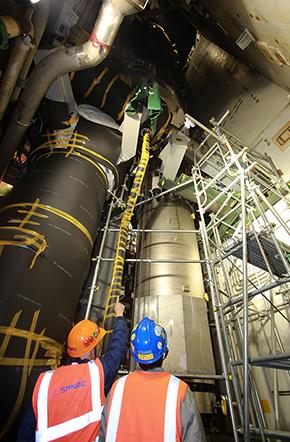

3月1日,三门核电1号机组最后一台主泵本体顺利完成全部安装工作。至此,AP1000全球首堆4台主泵本体安装工作全部完成,后续大宗材料恢复过程中还将开展主泵仪表安装和电缆端接,这为后续主泵调试和系统冷试创造了条件。
安装期间,三门核电与各参建单位成立主泵安装指挥中心对安装工作进行了统一指挥,相关部门成立了专项小组由专人负责主泵安装的沟通联络工作,采用7天24小时不间断的施工方式、将施工计划安排细化至分钟,整个安装过程安全质量受控,相关数据指标符合设计要求,为4台主泵的顺利安装提供了可靠保障。(文 陈静 影 侯邦军 吴岚)
遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。
中国核电信息网拥有管理留言的一切权利。
您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。
中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。
如您对管理有意见请用意见反馈向网站管理员反映。
