AP1000全球首堆——三门1号机组四台主泵成功升速至100%转速

来源: 中国核电信息网 发布日期:2016-09-15

  2016年9月12日20时21分,三代核电自主化依托项目三门1号机组四台主泵成功升速至100%转速,持续运行5小时。该转速平台下主泵振动、定子温度、轴承水温均在正常范围内。

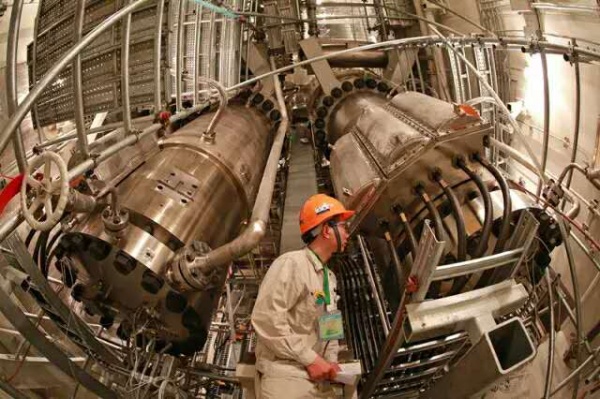

AP1000主泵运转

  目前,三门核电1号机组热态功能试验(以下简称“热试”)正在按计划进行NOP/NOT(15.41MPa/291.67℃)平台试验。2016年7月30日,一回路充水至半管液位,之后相继完成了第一次升温过程中的环境温度、121℃、176.7℃、232℃、274℃等升温平台的试验项目,试验结果满足验收准则。整个热试需进行两次升降温过程,已经历了正常升温阶段试验,后续将进行正常降升阶段试验、汽轮机非核蒸汽冲转试验和首堆试验。

  热试既是机组装料前的一次综合演练,验证运行规程、锻炼运行人员,也是对参建团队合作协调的一个考验。在热试及热试准备期间,我院与业主单位、国核工程、联合调试队、三门项目SPMO及相关建安承包商全天24小时响应,全力以赴推进热试工作。

  三门1号机组四台主泵成功升至100%转速,为海阳1号机组热试及三门核电项目随后的相关功能试验积累了经验。
