“华龙一号”首堆5RC钢衬里筒体吊装完成

来源: 中国核电工程有限公司 发布日期:2016-10-08

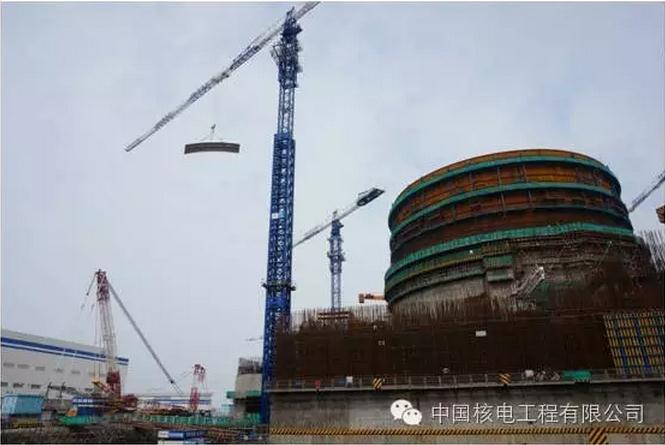

  9月29日上午10时,随着华龙一号5RC钢衬里第13段钢衬最后一块壁板吊装就位,5RC钢衬里到达顶标高45.130m,标志着福清核电5号机组钢衬里筒体吊装工作全部结束。5RC钢衬里高度将定格到明年穹顶吊装前 。

  核岛钢衬里属核2级设备,质保等级为QA1,主体结构是由底板、加腋区、筒体(1~13 段)和穹顶四大部分组成的密封壳体。钢衬里筒体下口安装于加腋区加强板上,上口与钢衬里穹顶对接,筒体内壁直径Φ=46800mm,标高+45.130m。加腋区及1~5 段筒体分为3个模块进行整体吊装和安装,6~13段筒体依次分段安装,每段筒壁上含有直径不同的各类工艺及电气贯穿件、环吊牛腿及其它锚固件等,另外包含人员、应急闸门套筒及设备闸门套筒等大型贯穿部件。钢衬里筒体预制单元构件最轻2t、最重3.44t,加上内走板的重量,壁板拼装时起吊最小重量Gmin 约为2.5t、最大重量Gmax 约为4t。
  本次吊装的第13层钢衬里筒体壁板共分为11块壁板,由6mm厚钢板制作而成,自9月25日17时开始吊装,原计划于26日下午完成第13段钢衬里的吊装工作。中间受到台风 “鲇鱼”的影响,施工管理部紧急组织现场各参加单位及相关部门讨论13段钢衬里防台加固措施并连夜进行加固,确保已吊装钢衬里安全可靠,并最终在台风过后第一时间组织吊装到位。
  回顾“华龙一号”首堆建设历程,自2015年8月16日模块一的顺利吊装以来,经过13个多月的不懈努力,在福清核电有限公司的大力支持下,在北京四达贝克斯监理有限公司和中国核工业二四建设有限公司体通力协作下,中国核电工程有限公司克服了三代核电钢衬里体积大、重量大的预制难点,不断化解与土建交叉施工、厂房布置、廊道施工等制约模块吊装的不利因素。通过学习借鉴M310堆型的施工经验,总结出适用于“华龙一号”钢衬里的良好实践,确保了全部模块和钢衬里组件顺利就位,为后续目标穹顶吊装奠定坚实基础。
我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
