用户名:
密码:
验证码:
首      页 核电新闻 政策法规 聚焦核电 核电站一览 国产化 核电技术 招标信息 专家点评 人物风采 核电视频 技术论文 供应信息 核 安 全 后端处理 工程图片 走进核电 供应商名录 核科普 会议会展 合作交流 政经要闻 网上展台 核电图书 企业招聘 求购信息
您的位置: 中国核电信息网  >  聚焦核电  > 海阳3号机组核岛底板钢筋绑扎工作启动

海阳3号机组核岛底板钢筋绑扎工作启动

来源: 中国核电信息网 发布日期:2016-10-18

  2016年10月8日,海阳3号机组核岛地板钢筋绑扎工作正式启动。我院为海阳3号机组的设计方,国家电力投资集团国核工程有限公司(以下简称“国核工程”)和中国核工业二四建设有限公司(以下简称“二四公司”)分别为该项目的施工管理方和施工方。

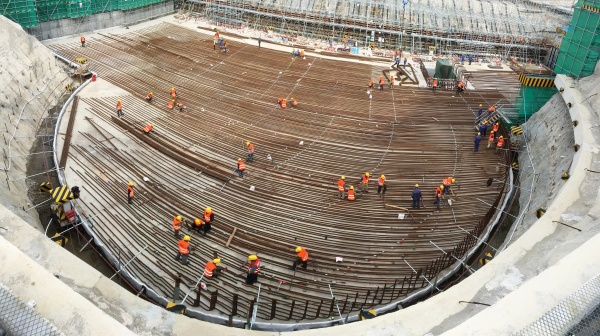

核岛底板钢筋绑扎全景图

  底板钢筋绑扎工作根据2016年12月8日浇筑第一灌混凝土的项目节点倒排,计划工期50天,预计11月30日完成。10月12日上午9点,海阳3号核岛底板钢筋绑扎经验反馈视频会在我院和海阳现场同时举行。会议介绍了示范工程CAP1400项目和陆丰CAP1000项目中底板钢筋绑扎和给排水专业在机械模块、管道安装过程中的项目经验反馈成果。会上,我院各专业工程师对国核工程和二四公司代表提出的问题进行了详细的解答,并给出了建议。

  对3号岛底板钢筋绑扎工作提供技术保障,有效检验了我院在示范工程、陆丰项目中经验反馈的成果,也证明我院的技术能力及经验反馈机制对后续项目的顺利施工起到的推动作用。

我来说两句
网名: 您的联系方式: (电话,手机)
验证码:
查看评论(0)
网友评论请注意

遵守中华人民共和国有关法律、法规,尊重网上道德,承担一切因您的行为而直接或间接引起的法律责任。

中国核电信息网拥有管理留言的一切权利。

您在中国核电信息网留言板发表的言论,中国核电信息网有权在网站内转载或引用。

中国核电信息网留言板管理人员有权保留或删除其管辖留言中的任意内容。

如您对管理有意见请用意见反馈向网站管理员反映。
