漳州核电1号机组环吊环承梁整体吊装就位
来源: 中国核电工程有限公司
发布日期:2021-07-16
2021年7月15日,由中国核电工程有限公司总承包的第15台核电机组——“华龙一号”批量化建设首台机组-漳州核电1号机组环吊环承梁整体吊装就位!

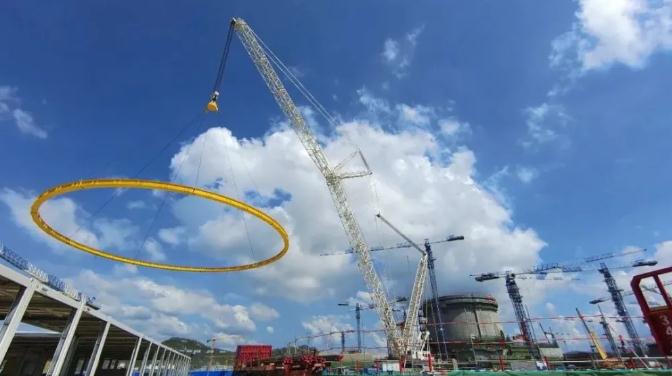

早上6点,现场吊装作业施工人员便开始连接钢丝绳,在现场风速符合安全条件之后,9:38正式起吊,1600吨履带吊将金黄色环形模块稳稳吊起,经过试吊、旋转、带载行走等一系列吊装程序,最后13:16安全稳妥、成功就位。

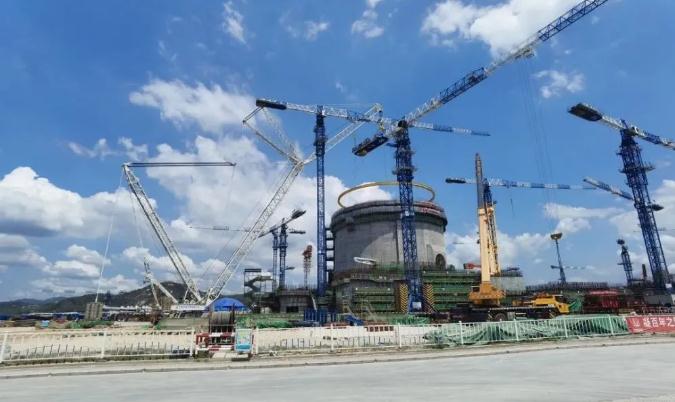

漳州核电1号机组作为我国“华龙一号”批量化建设的首台机组,本次环吊环承梁的整体吊装也是国内“首创”。漳州核电1号机组环吊环承梁由9段单体组成,总重135t,直径45m,地面组装圆度要求≤5mm,调整精度要求高,施工工期紧,计划工期20天,实际13天完成组装,较计划提前7天完成拼装,打破以往核电项目环承梁组装记录。
奋进十四五,华龙新纪录。漳州项目部观大势、谋全局、真抓实干、积极准备,在1号机组环吊环承梁整体吊装期间,漳州项目部服务大局、精于管控,统筹整合项目优势力量,多次组织中核二三、中核机械等承包商细化施工方案,克服了工作中遇到的各种困难挑战,切实把安全高质量管理与创新创优紧密结合,圆满完成了本次环承梁吊装,再一次刷新了“华龙一号”批量化首堆工程“漳州记录”,以优异成绩向建党100周年献礼。
