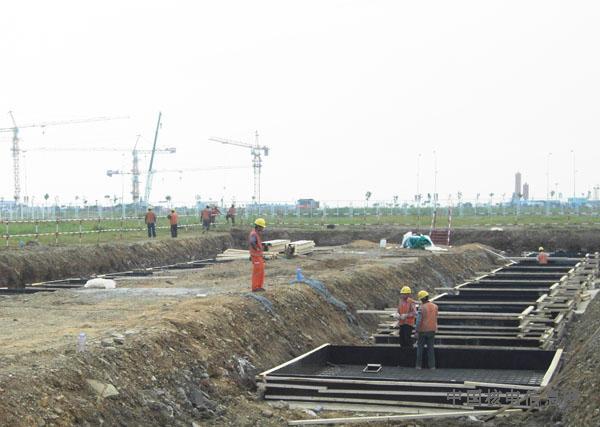

8月29日,500kV配电装置1~10轴基础模板开始支设,标志着BOP一标段又一子项开始实体施工。
BOP一标段共十个子项,包括泵房、加氯车间、管廊、500kV配电装置、220kV配电装置、网控楼、220kV电缆沟、500kV厂内架空线、除盐水厂房和气象观测站,工程自2010年7月20日开工以来,先后完成一期循泵房底板施工、气象观测室基础施工、网控楼土方开挖等工作,9月上旬还将进行除盐水厂房的土方开挖工作。目前,整体工程进展符合三级计划要求。
